《一體化凈水設備正確安裝方法及工藝流程介紹》全文共1310個字,預計閱讀時長5分鐘。主要講述:一體化凈水設備集混凝、沉淀、過濾于一體,配合加藥、消毒處理,就可以將混濁的原水處理成清潔的生活飲水,正是由于其占地小、運行穩定、管理和操作簡單方便等優勢,在越來越多的地區被安裝使用,那么...

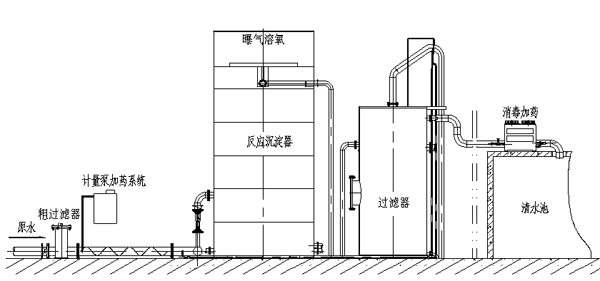

一體化凈水設備集混凝、沉淀、過濾于一體,配合加藥、消毒處理,就可以將混濁的原水處理成清潔的生活飲水,正是由于其占地小、運行穩定、管理和操作簡單方便等優勢,在越來越多的地區被安裝使用,那么一體化凈水設備安裝復雜嗎?怎么對一體化凈水設備進行正確的安裝呢?下面我們就該問題詳細說明。
設備安裝環境
一體化凈水設備采用304不銹鋼材料生產,可以安放設備室內也可以在室外。南方冬季水不結冰可以直接安裝在戶外,做好防護工作就行,北方冰凍地區設備應放置在室內,并有相應的保暖設施。
設備安裝基礎

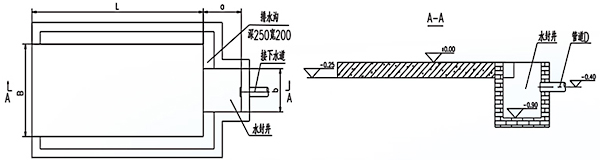

設備安裝前,要先打好混凝土地基,一體化凈水設備沒有固定規格,外形尺寸也因生產廠的設計而異,因此首先要確定設備安裝的位置及合理布局,配套機械和運輸車輛通道,再測量放線砌筑基座,地基的承重可以按照15~20T/㎡要求建設,具體承重要求請咨詢設備廠家,基座四周修建排水溝、排泥溝。
一體化凈水設備安裝
地基修建完成后,按圖紙設計安放凈水設備,每個設備要保持水平,按照設備印有的標記和安裝圖連接各部管路、閥門、儀表及各部零件。另外在安裝時各排泥管不得與下水管線密閉連接,應先經排泥溝,后入下水道,排泥管末斷與溝底應有200-400mm的距離以便取樣、觀察、控制排泥周期和排泥量。
安裝工作要按順序進行,安裝要分工協作,比如機械部分由機械人員負責安裝,電氣部分由電氣人員負責連接安裝后,應對設備安裝的完整性,合理性,安全性等進行檢查。
濾料填裝工作
1、打開過濾器的人孔,檢查過濾板、濾頭固定的是否牢固,有無破損存在。
2、填裝濾料勞動強度大,不能用機械代替完成,建議以后更換濾料時找專業的裝卸隊伍,填充時派員指導;
3、濾層經長期運行(一般以一年為一周期),由于受水力的沖刷,使部分濾料破損,需適當補充一部分新鮮濾料,濾料補充周期沒有固定時間及經驗,需打開人孔查看,濾層正常時,濾料高度與人孔下邊齊平,如果低于人孔下邊就需要補充濾料。
4、濾料安裝用水清洗干凈按規格分開,把灰塵和細小粒子出去以備裝填,還要檢查好濾室管道以及濾帽安裝是否完好,檢查裝填的濾料是否均勻,然后固定人孔蓋。
一體化凈水設備安裝調試
由于安裝后沒有對設備管道、泵、閥等配套設施進行清水試驗,當原水接通送到一體化凈水設備后,仔細對管道、設備、泵閥等進行查驗,確保無滲漏等問題;
濾料的沖洗:濾料鋪設完畢,濾料人孔密封后,須用清水進行濾前反洗,將粒徑小的細砂或雜質沖走,方能正式運轉;
在設備及管道、閥門等測試合格后,開啟進水閥門開始小水量進水、同時投加混凝劑,待水到濾池上方出水口時,停止進水,也可不停止進水從濾池底部初濾排水閥排出。
打開強制反沖管外接壓力水管閥門,利用壓力水的抽吸原理,把濾池上部空間空氣抽出,形成虹吸,水由上部清水區從下而上對濾料進行反沖洗,達到清洗目的,(同時并閉閘門)當濾池上部清水區水位下降到破壞斗設定位置時,空氣進入虹吸管破壞虹吸,(也可打開人工破壞虹吸閥破壞虹吸)反沖洗自動停止工作。再打開進水閥進水,重復上述工作,對每格濾池濾料進行反沖洗,一般沖洗3次即可。
以上內容就是關于一體化凈水設備正確安裝方法及工藝流程方面的介紹,具體設備安裝時還需要注意的相關事項可以咨詢設備廠家。
